          金建高鐵蘭建段啟動熱滑試驗
          2025-11-19 08:00

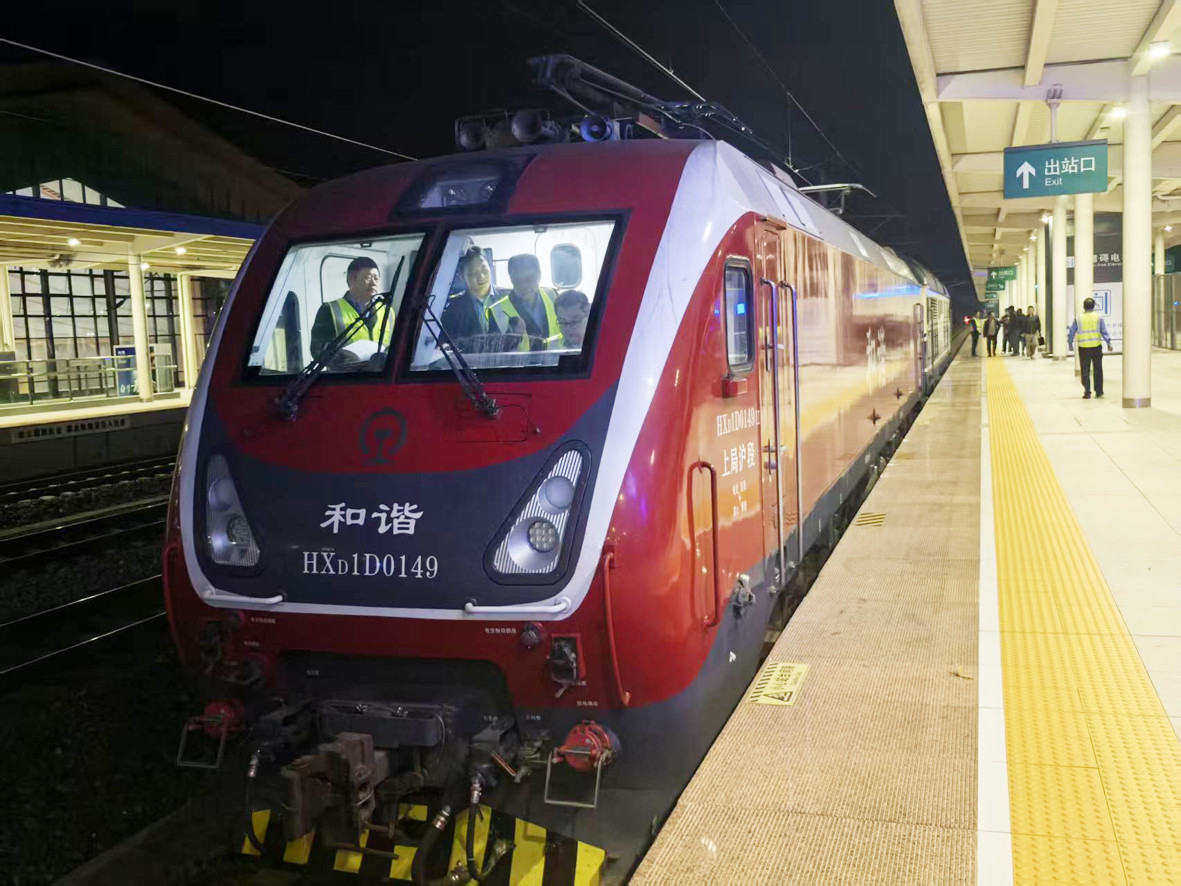

          11月17日0時47分,首趟熱滑試驗列車緩緩駛出建德站,沿著金建高鐵蘭溪至建德段(以下簡稱 “金建高鐵蘭建段”)駛向金華方向。這標志著該段線路正式啟動接觸網熱滑試驗,為后續聯調聯試工作奠定堅實基礎。

          作為電氣化鐵路開通前的核心驗證環節,熱滑試驗需在接觸網27.5千伏帶電狀態下開展。據中國鐵路上海局集團有限公司介紹,本次試驗持續至11月18日,試驗列車以不超過80公里的時速,在金建高鐵蘭建段線路上完成動態滑行測試。通過受電弓與接觸網的實時接觸,工作人員將精準采集弓網匹配度、電壓穩定性、取流質量等核心技術參數,全面驗證供電系統及相關設備的運行可靠性,確保線路后續安全穩定運營。

          為保障試驗順利推進,建設管理單位杭州鐵路樞紐工程建設指揮部牽頭,聯合浙江交通集團金建鐵路建設指揮部、中鐵建電氣化局、杭州供電段、杭州機輛段等參建單位,提前編制《熱滑試驗方案》及突發應急預案,細化試驗流程、安全管控、技術支撐等各項措施,在列車開行調度、數據實時采集、現場安全防護、應急快速處置等方面做好全方位保障。值得一提的是,此次熱滑試驗的啟動,得益于11月15日金建高鐵蘭建段接觸網成功實現27.5千伏高壓送電,相關供電纜線與設備提前進入帶電運行狀態,為試驗提供了關鍵電力支撐。

          金建高鐵起自金華市金東區,向北途經蘭溪市、建德市,在建德站接入杭昌高鐵杭黃段,線路全長64.51公里,設計時速250公里,沿線設金華、蘭溪東、大洋、建德4座車站,其中蘭溪東站、大洋站為新建車站。此次熱滑試驗結束后,蘭建段將全面轉入聯調聯試階段,預計2026年一季度具備開通運營條件;金建高鐵蘭溪至金華段則需待金華鐵路樞紐擴容改造工程完工后,同步接入樞紐開通。

          據悉,金建高鐵是黃山至金華鐵路通道的重要組成部分,滿足以中長途客流為主兼顧城際旅游客流出行需要。項目建成運營后,將聯通杭昌高鐵、滬昆高鐵等線路,串聯起“黃山旅游經濟圈”“浙中城市群”等多個經濟圈,成為一條集名山、名水、名勝為一體的黃金旅游線路。
